Réfection de la Grand-Rue et de la rue St-Gervais - Couvet

Le projet de reconstruction complète de la Grand-Rue, mené en partenariat avec le service cantonal des ponts et chaussées (SPCH) dans le cadre du plan de rénovation des routes cantonales, vise à améliorer la sécurité et le confort pour tous les usagers des espaces publics.

Les aménagements prévoient notamment la mise aux normes des zones de stationnement et une meilleure prise en compte des chemins des écoliers.

La signalétique sera aussi modifiée pour encourager l’utilisation des parkings longue durée. Les travaux intègrent également la modernisation des infrastructures souterraines, en lien avec le plan général d’évacuation des eaux (PGEE) et le plan général d’approvisionnement en eau (PGA), garantissant ainsi la rénovation des réseaux communaux dont certains tronçons avaient plus de 70 ans.

Le 9 décembre 2024, le Conseil Général de Val-de-Travers a octroyé un crédit de 5'968'000 francs pour les travaux communaux de réfection des aménagements et des réseaux des secteurs de la Grand-Rue et de la rue Saint-Gervais à Couvet.

Un appel d’offres a eu lieu en février 2025. Les travaux ont été adjugés à l'entreprise Bernasconi SA.

Pour toute question relative au projet, vous pouvez nous contacter au 032.886.43.77 ou urbanisme.vdt@ne.ch


Etapes du projet : secteur de la Grand-Rue

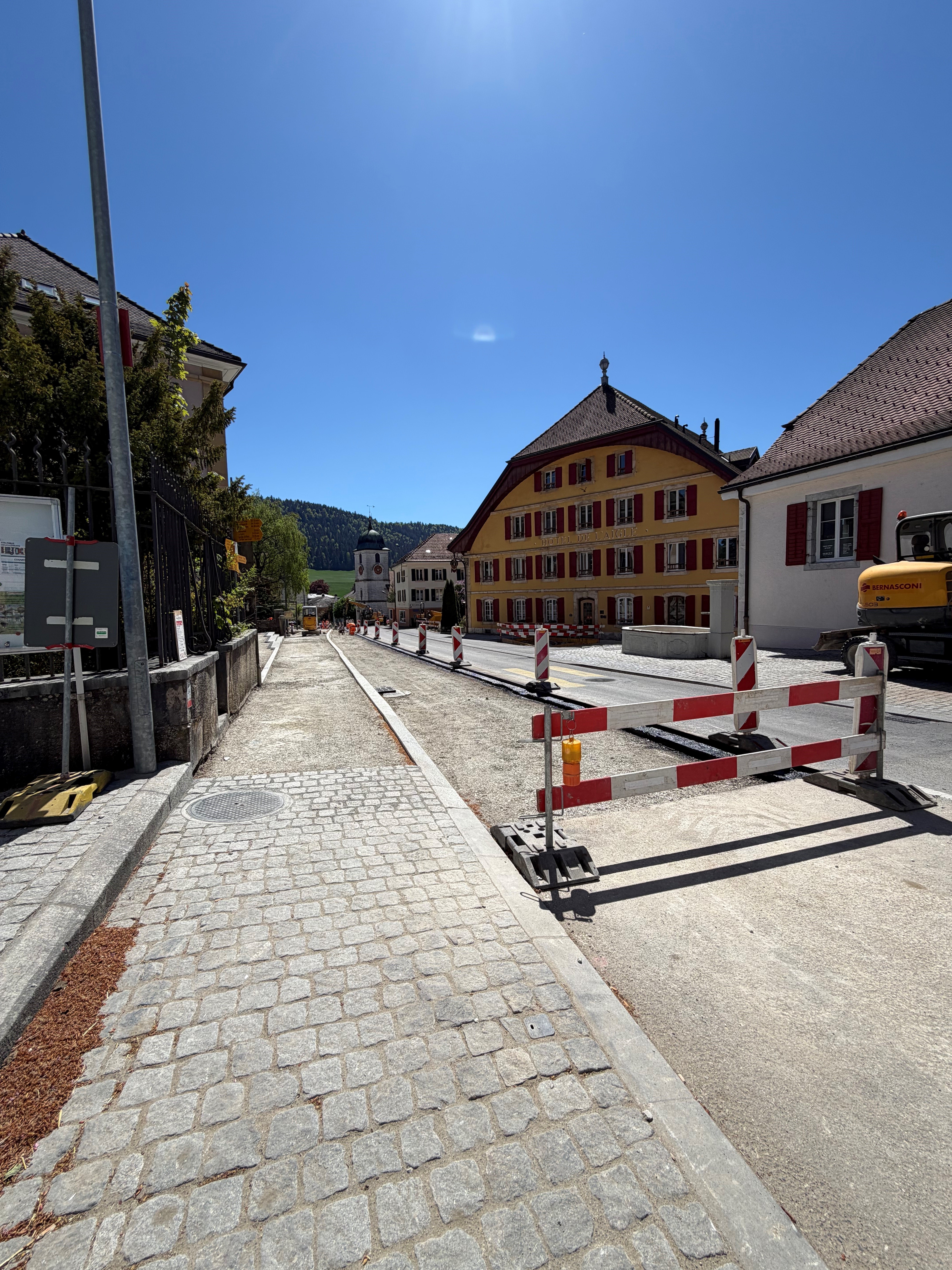

Le chantier de réfection de la Grand-Rue à Couvet touche à sa fin. Réalisés en quatre phases entre mai 2025 et septembre 2026, les travaux principaux se sont déroulés conformément au planning établi.

Les ultimes finitions sont programmées pour cet automne. Elles comprendront les aménagements paysagers de la Place des Halles et du secteur de l'Hôtel de l'Aigle, l'application du marquage au sol ainsi que l'installation de la signalisation verticale.


Etapes du projet : secteur Saint-Gervais

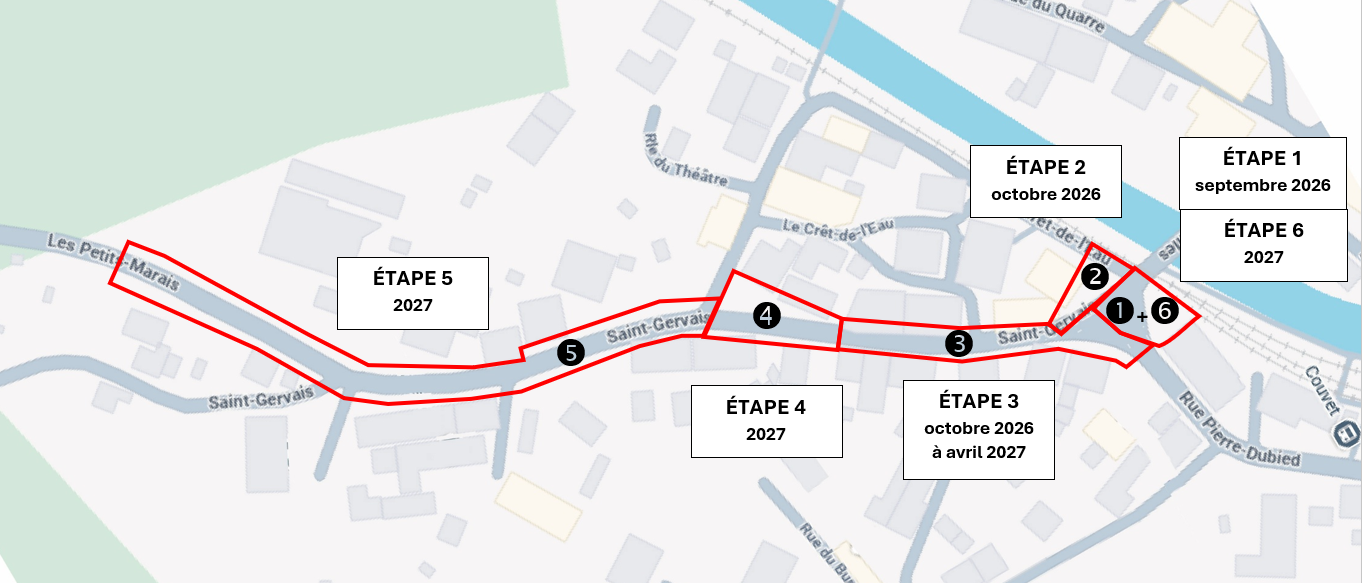

  • Étape 1 : septembre 2026 : concerne uniquement les réseaux souterrains. Les aménagements de surface (parking et végétalisation) seront réalisés à l’étape 6.
  • Étape 2 : octobre 2026
  • Étape 3 : octobre 2026 à avril 2027
    Du 17 décembre 2026 au 19 janvier 2027, la rue Saint Gervais sera réouverte à la circulation.
  • Étape 4 : 2027
  • Étape 5 : 2027
  • Étape 6 : 2027

Pendant les étapes 3, 4 et 5, la rue Saint-Gervais sera fermée à la circulation automobile, à l'exception des riverains en véhicules de moins de 3,5 tonnes, dont l'accès sera réglementé selon des horaires et des conditions spécifiques communiqués au cas par cas.

Le trafic de transit sera entièrement dévié par Môtiers et Boveresse.

Durant toute la durée des travaux, des accès spécifiques seront assurés pour les cheminements piétons et vélos, l'accès aux commerces, les livraisons aux entreprises, les cheminements scolaires ainsi que pour les lignes de bus TransN 591 et CarPostal.


Planning :

  • 11 juillet 2024 : soirée de présentation du projet à la population

  • février 2025 : appel d’offres pour les travaux

  • avril 2025 : adjudication à une entreprise des travaux

  • 7 avril 2025 : soirée de présentation du projet à la population

  • mai 2025 à septembre 2026 : travaux sur le secteur de la Grand-Rue et le secteur nord de la gare

  • 22 juin 2026 : soirée de présentation du projet (étape St Gervais) à la population
  • fin août 2026 à août 2027 : travaux sur le secteur de la rue St-Gervais et Pierre Dubied


SECTEUR GRAND-RUE : Aménagement de surface et mise en œuvre des infrastructures souterraines :

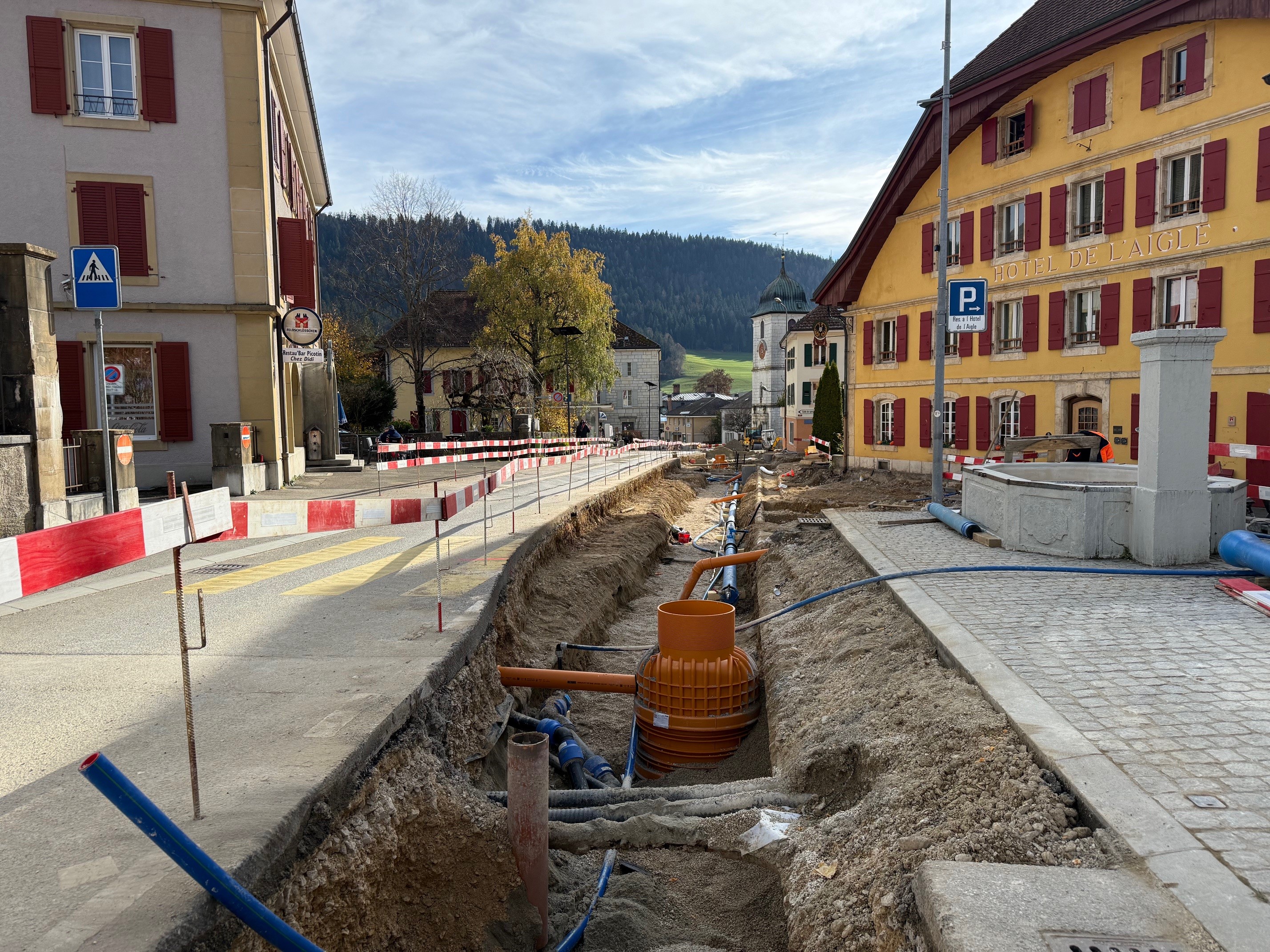

Réfection de la Grand-Rue à Couvet

SECTEUR SAINT-GERVAIS : mise en œuvre des infrastructures souterraines :

Réfection de la rue Saint-Gervais à Couvet
